我在松潘的工作记忆

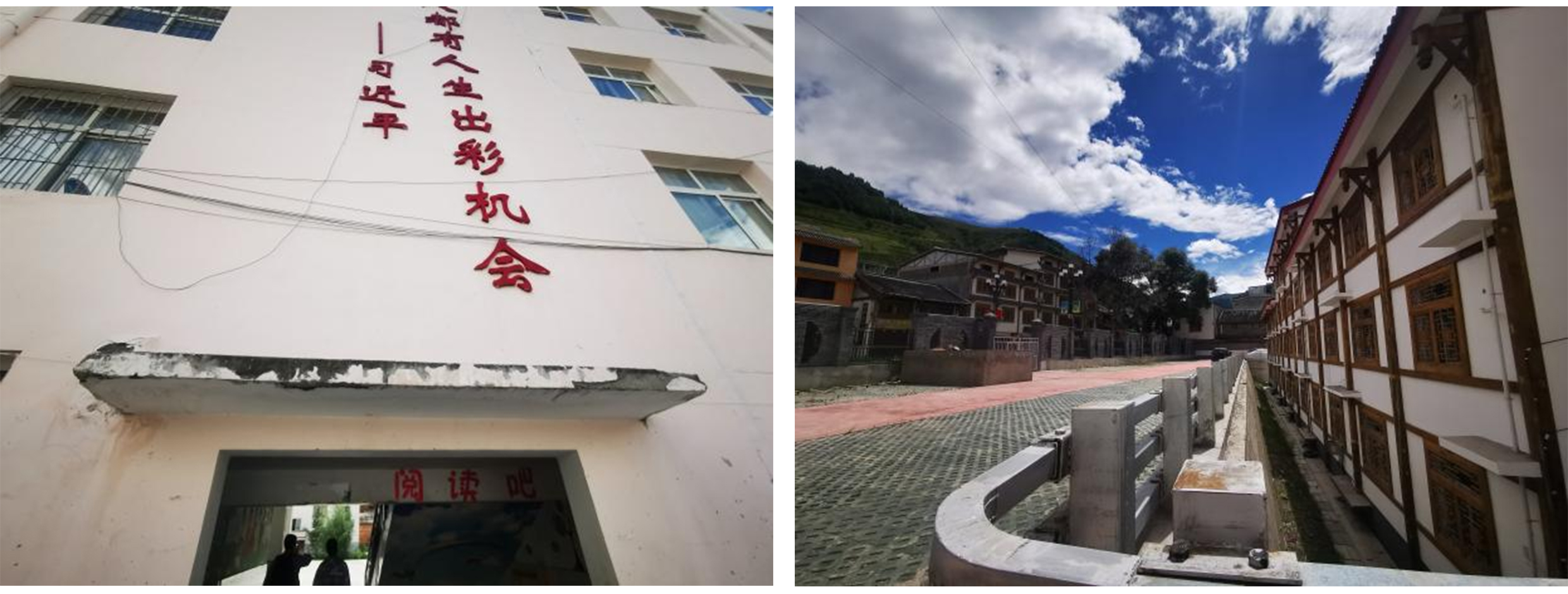

    万事皆有初,2021年8月15日,作为松潘县城关小学校园监控系统建设的项目经理,经过六个小时的长途跋涉,我终于抵达松潘这片川西净土。白天碧空如洗,夜晚漫天繁星,让久居城市的我不禁对这里产生了一种别样的期待:在如此广阔澄澈的地方实施项目,难道不是一次心灵奇旅么?

    欲善终,当慎始。休整一晚,我立刻投入到项目工作中。经过现场勘测,我拟定了详尽的实施方案与计划,并向学校主管部门、校方领导等汇报确认,自此为期一个月的工作正式开始。

    在项目实施中,我主要从以下三个方面做好管理:

  • (一)实施进度管理

    对于本项目进度管理,首先是设备的采购与供货,由于部分设备需要生产周期,原定的供货与施工计划被打乱。为保证顺利完工,我每天协调采购督促厂家发货,同时,将安装设备前的综合布线、其他辅材设备的布设等工作提前,保证设备到货后即可安装调试。

    其次,实施计划灵活调整。本项目中针对同一施工地点会出现多种线材的布设,若安排不当,就容易出现同一地点反复施工,既耽误时间又影响美观,这里就需要前期做好充分的调研,并根据人员和设备材料情况合理规划、灵活调整。

  • (二)施工质量监管

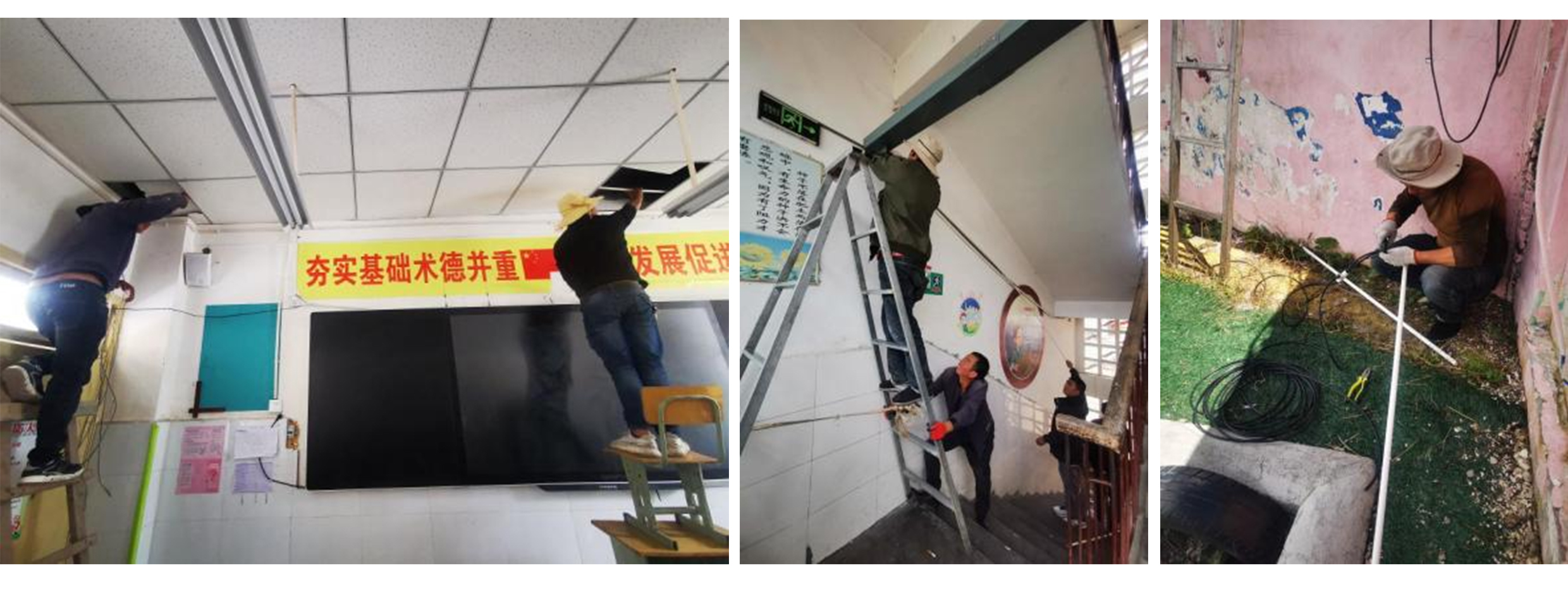

    施工的核心是人员的管理和施工标准的执行,在实施前,我提前对线缆布放工艺规范进行培训,同时在过程中实时监管,对不符合标准的施工方式及时纠正。前期我花费了许多精力,甚至亲自示范,但功夫不负有心人,后期队员们熟练后,效率和质量都有显著提升,而我自己的管理能力也得到了锻炼。

  • (三)不可控因素处理

    松潘由于地形原因小气候多样,若遇到下雨往往两三天,有时接近一周,因此白天室外无法施工,这个时候实施人员极易发生窝工的现象;同时,学校比预计提前开学,施工就只能在晚上和周末,人员安排就易松散且项目周期拉长。

    除此之外,现场环境也增加实施难度,学校前期建设因风吹日晒等出现老旧线缆缠绕损坏、管道破损等情况,使得部分区域新线布放和旧线整改造难度增加,都需要根据每一个地方的实际情况进行方案调整。

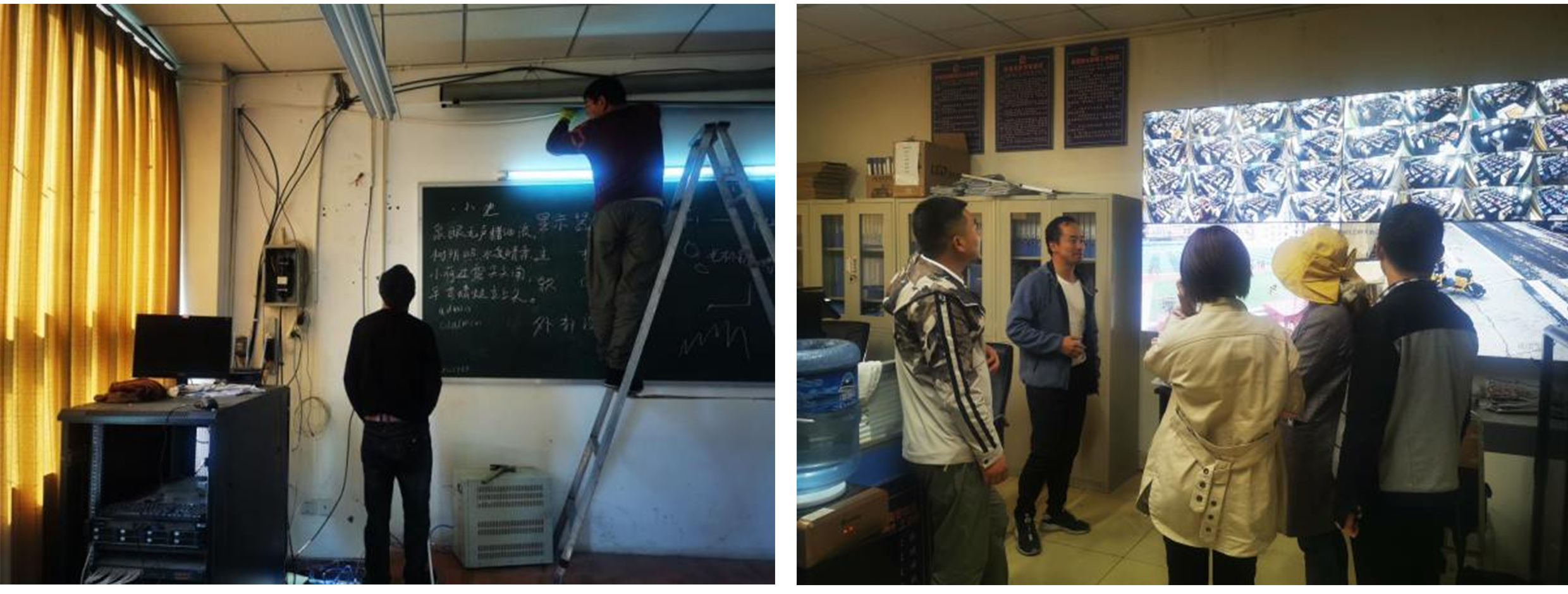

    慎终如始,经过一个月,我们顺利完成项目的实施、调试、培训,并顺利通过验收。而对于我,项目并非只是验收完成就结束,企业的责任与价值也绝非只在项目建设中来体现,后期我将会持续的为用户提供技术服务,为本次建设系统的持续运行保驾护航!
